建个厂房这么复杂?!

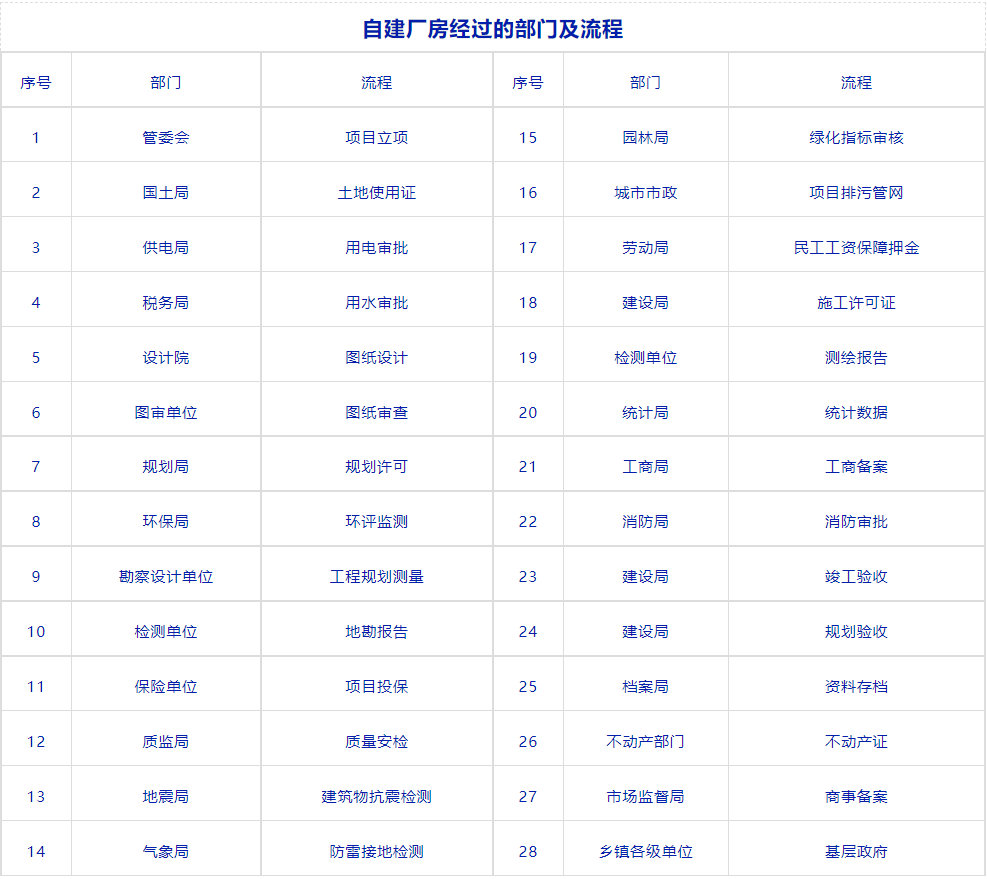

前 言 本篇主要详解下,若是企业自己拿地成功后,要想把厂房建造完成,需要完成多少道手续。这其中很多环节的推进时间/难易程度,并不好控制,因此拿地自建厂房/办公楼是一项极其繁琐复杂的流程。 本文话题 企业自建厂房需要历经多少道程序? NEWS ” 自建厂房,首先是一系列的报建审批过程。必须取得建设用地使用权,报相对部门审批取得土地证、规划证、工规证、施工证。据不完全统计,建造一栋厂房需要通过至少28个部门或单位的审批,过程繁琐,且会出现各种不可控因素,拉长整个建设周期。

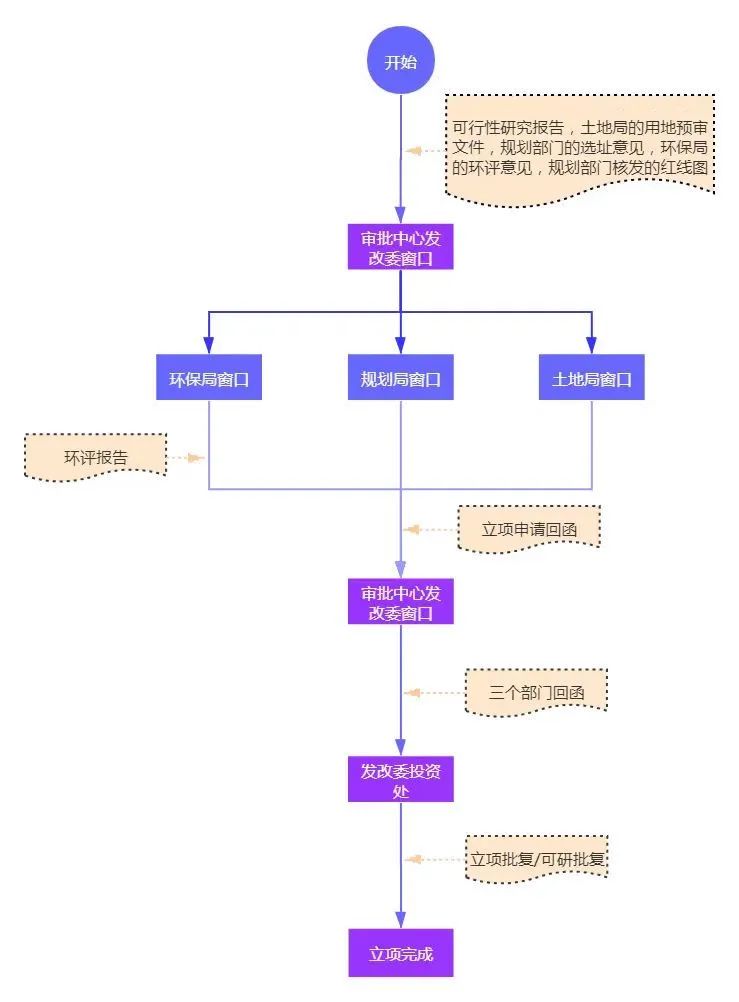

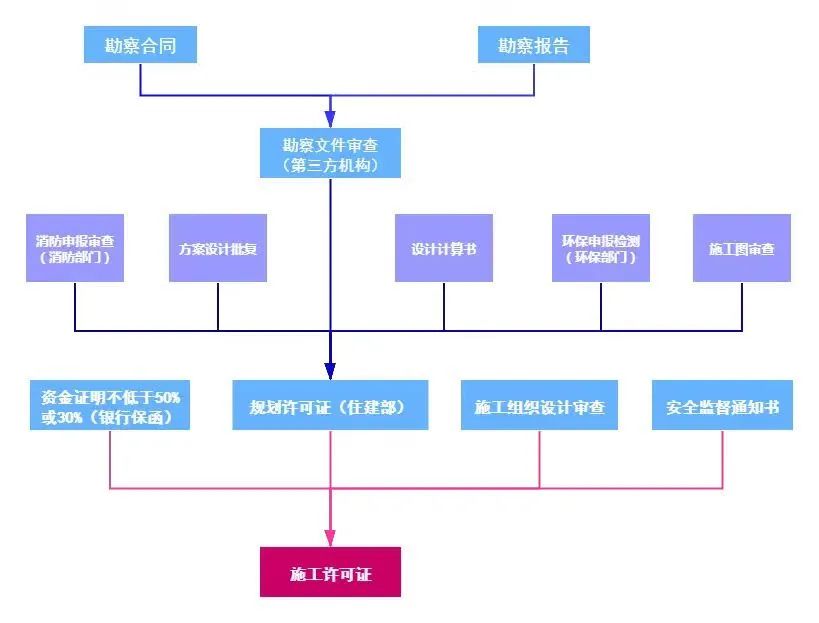

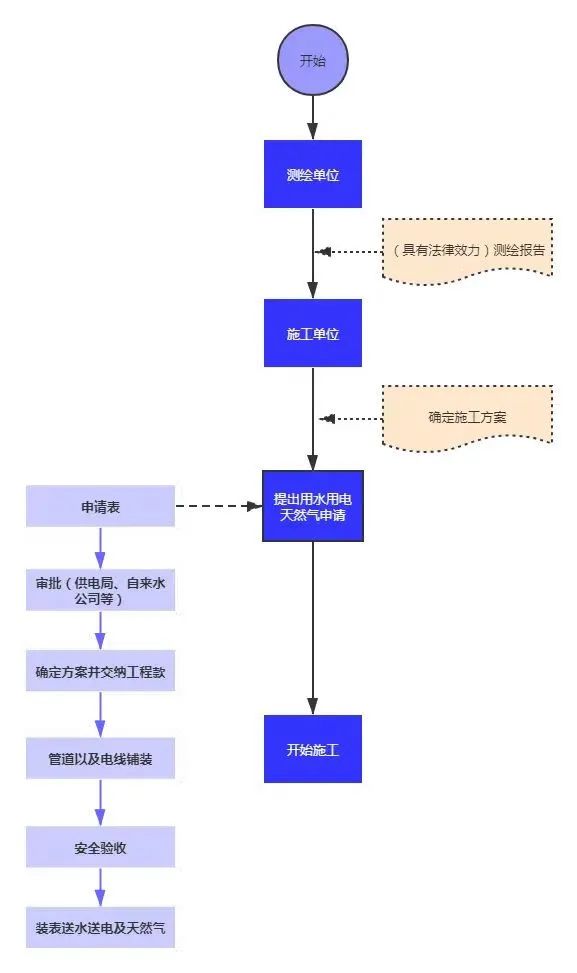

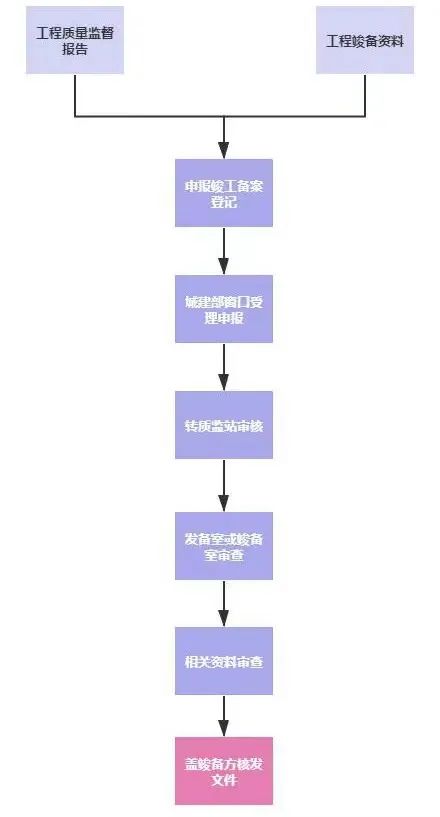

1. 立项 批复单位:发改委; 预计耗时:约5-10个工作日。 需要准备文件:可行性研究报告,土地局的用地预审文件,规划部门的选址意见,环境影响报告书,规划部门核发的红线图(注:部分需要办理的手续费) 2. 工程准备工作 涉及部门:县级及以上住房与城乡建设局; 预计耗时:约7-10工作日内 准备材料:申请表、立项批复(可研批复)证明、用地规划许可证、地址勘查报告、施工图、消防审核意见书等。 3. 施工阶段 涉及部门:检查监理部门、规划部门; 预计耗时:根据项目工程量决定 准备材料:施工图纸与施工资料;临时用地或临时用水用电批准办理;施工许可证;开工手续;测定测点以及灰线验收;《开工报告》;《施工进度计划报审表》。 4. 工程验化阶段 涉及部门:施工方、监理方、政府监督部门、设计方; 预计耗时:1-2月 准备资料:规划工程许可证(原件+复印件)、工程项目施工许可证(原件+复印件)、建设工程消防验收意见书、环境影响报告表、施工图设计文件审查报告(原件)、建设工程档案资料接收联系单(城建档案馆)等。 流程:一般涉及分项工程验收、单项工程验收、分部工程验收、竣工验收几个部分。不同类型的工程验收出具的报告不一致。
